提前23天!全面封顶!

  • 时间:2026-06-11

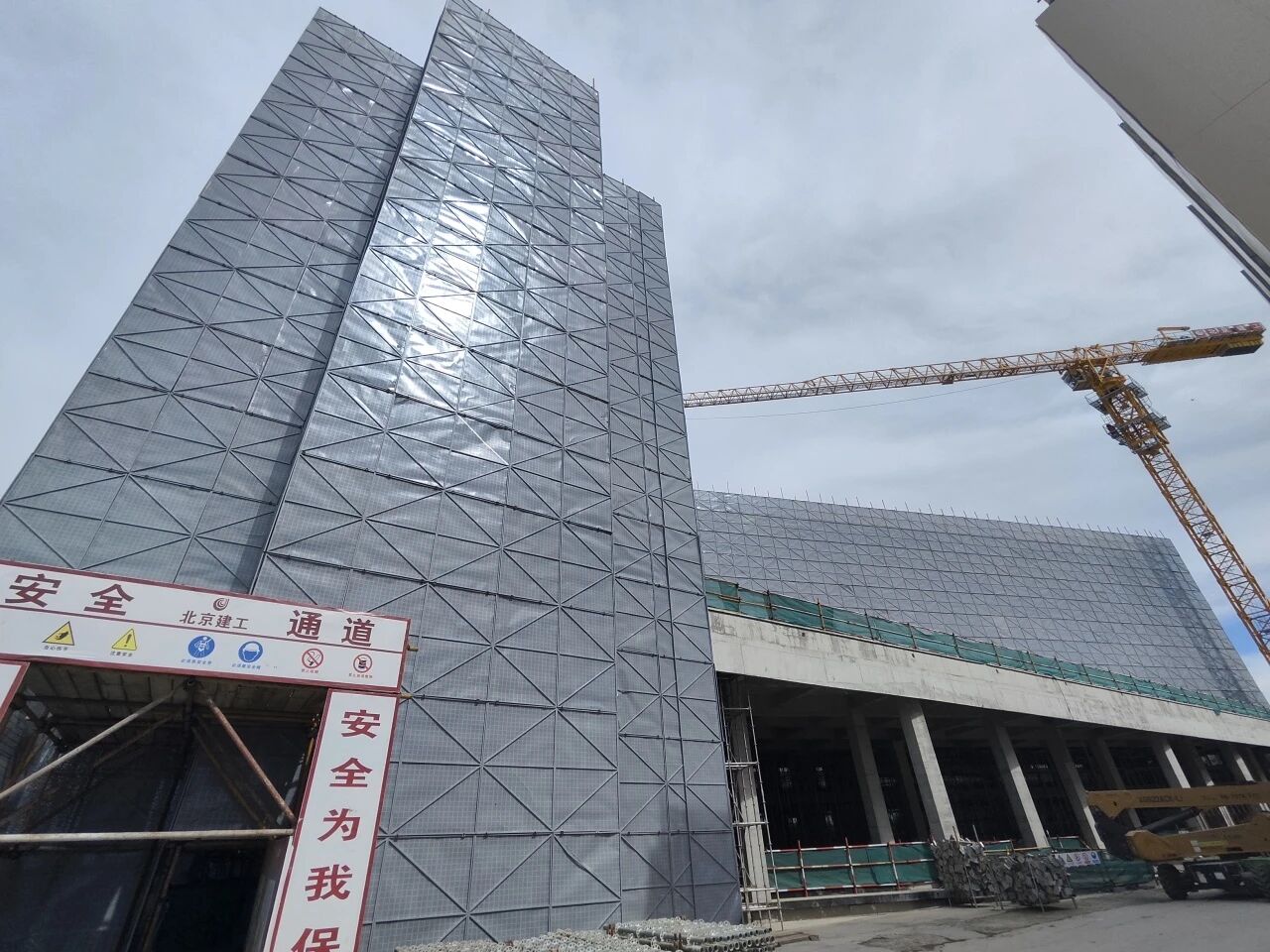

6月10日,随着最后一方混凝土浇筑完成,智能输送及检测(工业母机)装备研发中试生产基地项目提前23天实现主体结构全面封顶,标志着项目正式转入二次结构、装饰装修施工新阶段,为后续高品质交付筑牢了坚实根基。

该项目主要聚焦智能机器人、精密检测、工业母机、环保新能源等重点领域,建成后将完善智能装备产业链布局,有效整合在工业母机领域的高端成形制造、基础工艺、基础材料等创新资源,显著提升区域科研创新能力与产业转化水平。

作为高标准产业工程,项目对结构安全、施工质量、工艺标准有着严苛要求,施工过程难点多、挑战大。自开工建设以来,项目团队秉持安全为先、质量为本、高效履约的施工原则,直面场地狭小、工序交叉复杂,大直径钢筋密集区混凝土浇筑等多重难题,科学谋划、精准施策,稳步推进各项施工任务。

主体施工阶段,场地空间受限的问题明显,大型施工机械、运输车辆难以进入现场,项目团队主动对接周边参建单位,积极沟通协调,借用既有通行道路,实行错峰运输、分区作业,打通物资运输、机械进场的关键通道,保障现场流转顺畅。此外,4号楼首层大厅顶部悬挑梁板,受基坑肥槽空间限制,无法按常规工序先行施工。项目团队快速调整施工部署,统筹优化施工流程,组建突击队,加快地下室外墙防水、肥槽回填施工进度,重新划分流水施工段,穿插推进悬挑梁板施工,错开工序施工空间,有效化解土方回填与主体结构施工的交叉冲突,保障工期不延误。

大直径密集钢筋区域施工,是贯穿主体结构施工全过程的核心攻坚点。该工程钢筋规格繁杂、最大直径达40毫米,梁墙柱节点区域钢筋分布密集,变径套筒连接节点数量多,狭小空间内极易出现混凝土下料不畅、振捣不到位等问题,进而影响结构粘结强度与整体稳定性。为解决这一难题,项目团队立足现场实际,细化施工流程、优化工艺方案,针对钢筋加工、套筒连接、混凝土浇筑、节点养护等多重重难点开展专项管控,逐一破解施工堵点,稳步推进主体结构建设。

钢筋加工环节启用数控设备进行一体化螺纹加工,严格把控丝头尺寸与同轴度,对变径过渡区域做平滑处理,从源头消除应力集中隐患。钢筋安装时提前布置定位筋,严格控制钢筋安装位置,减少误差,同时对不同型号变径套筒逐一标识,彻底杜绝构件混用问题。混凝土施工阶段,团队针对性调整骨料配比,选用细石骨料适配狭小钢筋间隙,保障混凝土顺利入模,同时采用分层分段薄层浇筑工艺,搭配小型振捣设备开展精准作业,有效避免漏振、过振现象。此外,现场严格管控浇筑速度与成型后温差养护流程,有效解决结构密实度不足、构件开裂等质量隐患,全方位保障大直径变径钢筋区域的结构强度与受力稳定,确保结构工程质量。

下一步,项目团队将继续保持严谨务实的施工态度,严守安全、质量、进度三条底线,稳步推进二次结构施工,全力打造经得起检验的产业标杆工程,助力区域智能装备产业创新发展。
